【决胜全面小康】国家重点水利工程大石门水库加紧建设

发布日期:2020-05-06 19:50 来源:且末零距离
打印 字体:【

大石门水利枢纽工程是车尔臣河流域规划中确定的一项重点控制性枢纽工程,承担着车尔臣河流域防洪、发电和灌溉等多项任务。工程批复概算总投资19亿元,总工期48个月,筹建期12个月。为确保按时完成工期进度,大石门水库管理处经商讨决定合理加派人员和车辆抢抓工期。

车尔臣河大石门水利枢纽工程项目,设计水库总库容1.21亿立方,最大坝高128.8米,电站总装机容量6万千瓦,水库正常蓄水位2300米,电站装机6万千瓦。该工程由拦河坝、表孔泄洪洞、发电引水洞、地面厂房以及电站尾水渠等组成。

中国水电十五局项目常务副经理刑军社说:“我们从今年3月25日全面复工,复工后组织人手加紧建设,现在共160余人在此作业,今年是下闸蓄水的一个关键环节,必须保证在9月末厂房全部封顶.”

水电十五局在确保施工安全的同时积极落实疫情防控措施,按照“防控无死角、区域全覆盖”的原则,紧扣部门工作职责。

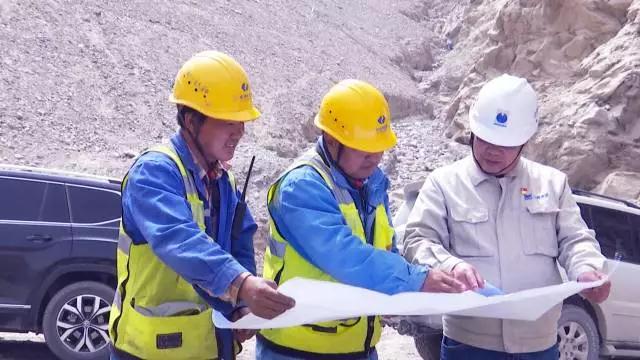

上海宏波工程咨询管理有限公司驻新疆大石门水库项目经理周际东说:“现在除了确保工程安全之外,还要在疫情防控方面高度警惕,我们严格遵守县防疫办公室的指导,按照五个统一要求’,认真落实疫情防控及安全生产工作要求。

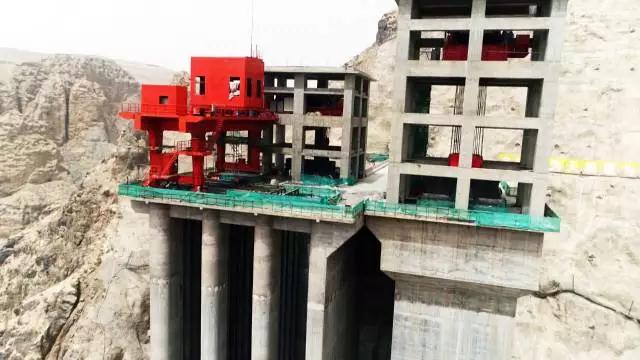

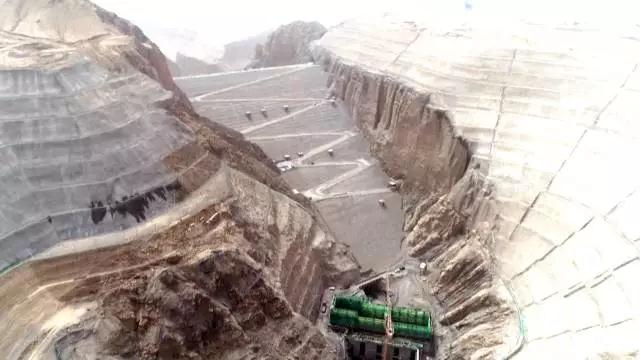

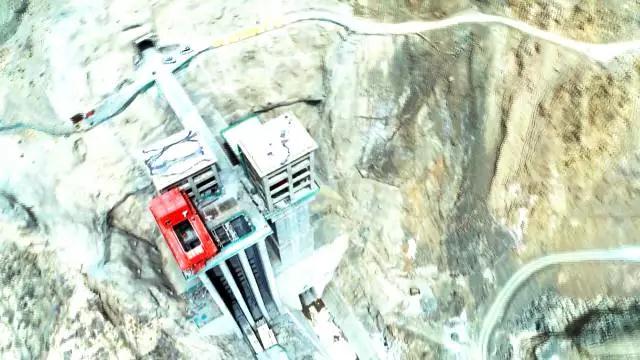

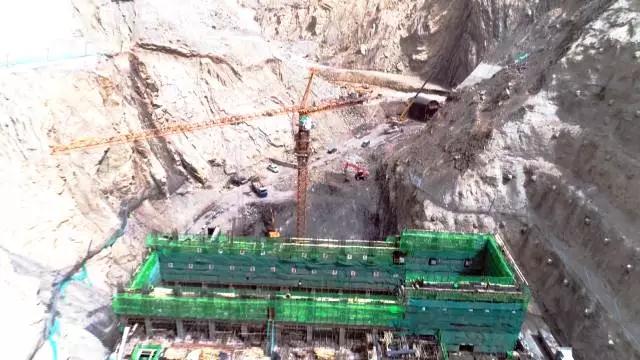

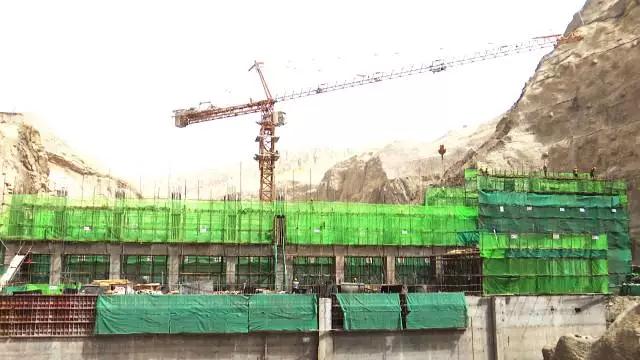

据了解,大石门水库今年计划完成11.35个亿的工程量,自开工以来截止到今年4月底完成投资1350多万,今年拟定在11月底完成下闸蓄水。为确保今年下闸蓄水目标如期完成,联合进水口两个弧形闸门和发电引水洞事故闸门最晚在5月20号全部调试完成。发电主厂房计划6月30号封顶,表孔溢洪洞计划在10月30号全部贯通,引水坝面填坡混凝土在7月30号完成。为了能按时完成工程节点目标,水电十五局加派100名技术员、协调调入1辆混凝土罐车、1台拖式混凝土泵等车辆,抢抓工期。

上海宏波工程咨询管理有限公司驻新疆大石门水库项目经理周际东说:为了确保今年下闸蓄水的实现,初步计划扩大人员投入100人,其中厂房增加45人、发电引水洞压力钢管增加55人,在技术方案方面增加工作面,在压力钢管方面增加3个工作面”

大石门水库建成后,结合下游河道防洪堤建设可将防洪标准由现状不足3年一遇提高到20年一遇,电站将装机容量60MW(兆瓦)的吊装,每年可向电网输送1.765亿kW•h (千瓦时)的电量,可缓解当地经济发展对电力的需求,水库控制灌溉面积 34.14万亩,可有效改善灌区引水灌溉保证率。(塔伊尔、马江辉)
